清远水利枢纽机组建设进入最后阶段
来源:粤华投资 日期:2014-05-20 次数:9125

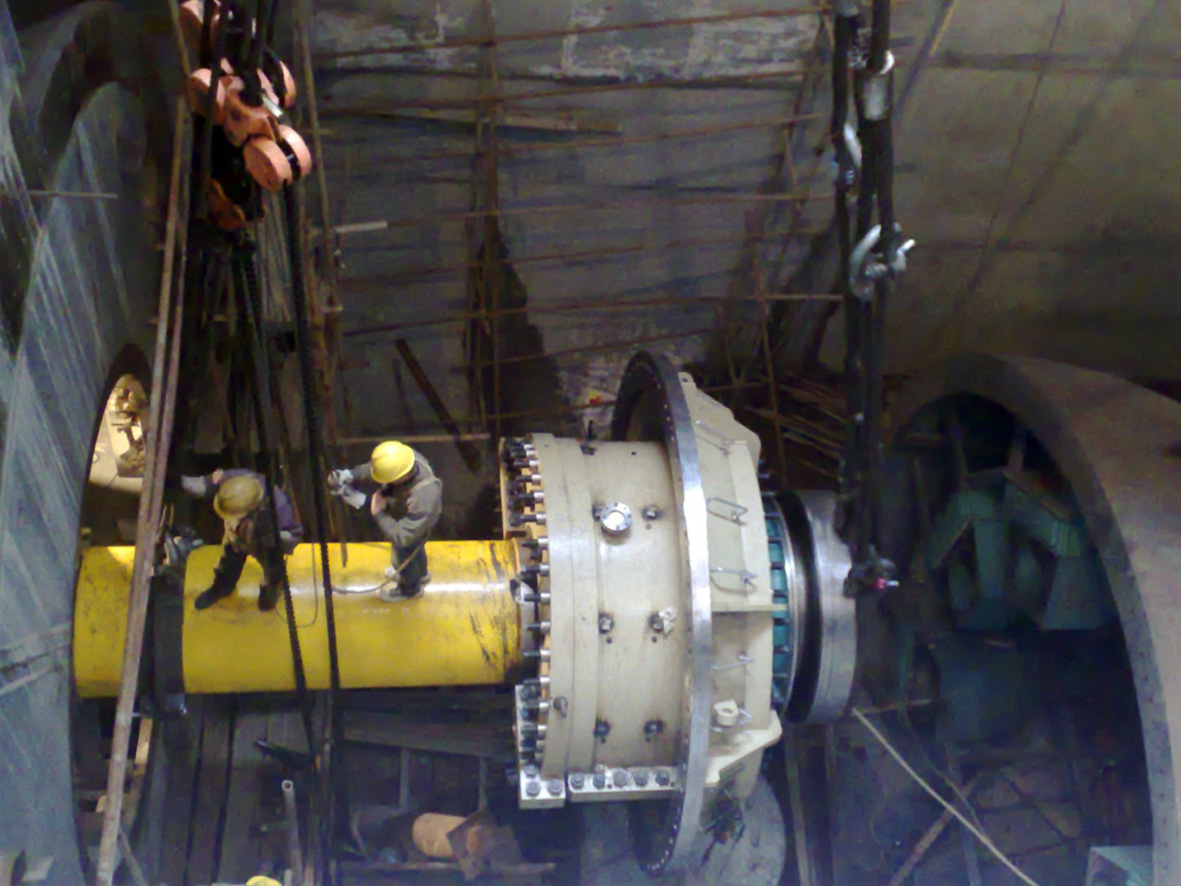

随着清远水利枢纽四号发电机组主轴吊装顺利安装完成,标志着我电站机组安装建设已步入最后阶段。6月30日早上8点,伴随着响亮的炮竹声,安装人员操作桥机缓缓吊起四号机组主轴,并移至吊物孔开始安装工作。据了解,定子及泡头附属设备已经预装完毕,并已完成相关试验,随后,转子支架及轮毂已到位,为之后的转子安装做好了充分的准备。
7月16日早上,吊装转子安装完成,7月18日早上,吊装定子安装完成,并已顺利并接。根据施工计划,四号机组将在七月底完成安装工作,八月初可开始进行试水和并网发电。相信在不久之后,我电站的建设将更加趋于完善、同时为社会创造更多经济效益。
